Redacción Hora Cero
La Comisión Federal de Electricidad (CFE), a través de la Dirección de Ingeniería y Proyectos de Infraestructura (DIPI), concluyó con éxito los trabajos de sustitución y reforzamiento de la Torre 162 de la Línea de Transmisión El Juile-Cerro de Oro 400 kV, en Veracruz, una acción que permitió atender oportunamente un riesgo operativo derivado de la erosión ocasionada por el desplazamiento del cauce del río Tesechoacán.
Como resultado de estos trabajos, el 26 y 27 de agosto de 2026 se realizó la energización de los circuitos de la línea, restableciendo plenamente su operación y asegurando la capacidad de transporte de energía eléctrica desde importantes fuentes de generación limpia del sureste del país hacia millones de usuarios en la región centro.
Tras la identificación de condiciones de riesgo derivadas de la migración natural del cauce del río, que comprometían la estabilidad estructural de la Torre 162, se implementó una solución integral de ingeniería antes de que se produjeran afectaciones mayores a una de las principales rutas de transporte de energía eléctrica del país, encargada de conducir la energía generada por el complejo hidroeléctrico del río Grijalva y por los parques eólicos del Istmo de Tehuantepec, hacia la región centro del país.
Con base en estudios especializados de resistividad eléctrica, mecánica de suelos y levantamientos topográficos, la CFE determinó la reubicación de la estructura aproximadamente 190 metros tierra adentro respecto de su posición original y la construcción de una nueva estructura de transmisión con una cimentación especial basada en pilas de concreto reforzado con ademe metálico permanente de 23 metros de profundidad.

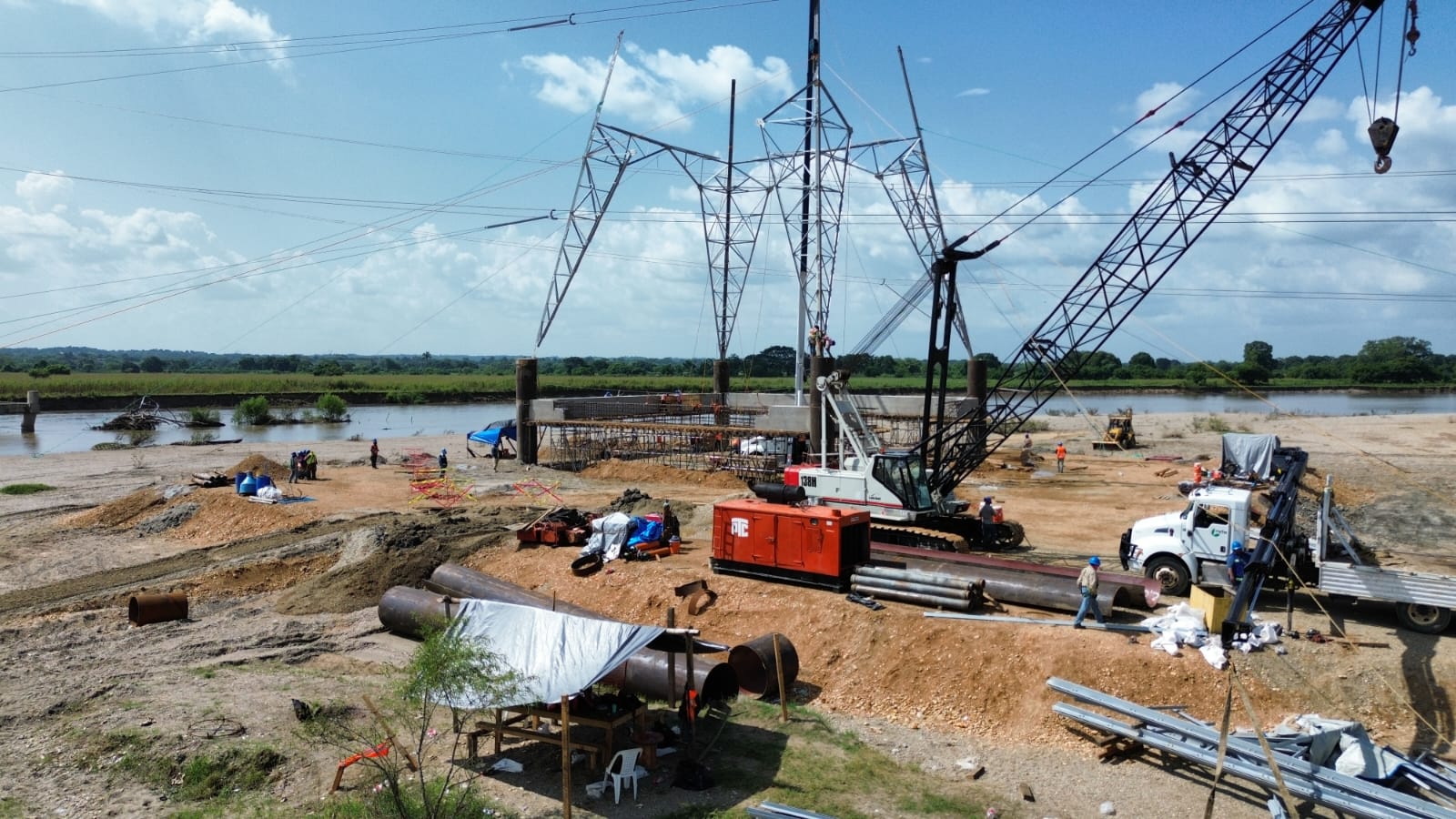

Como parte de los trabajos, también se rehabilitaron caminos de acceso, se construyeron plataformas de maniobra y se realizó el montaje de la nueva estructura mediante equipo especializado de gran capacidad, garantizando la seguridad del personal y la ejecución eficiente de las actividades constructivas.
